2025-2026年采暖季进入倒计时,供热集团天启公司全员开启冲刺模式,国庆假期坚守岗位、严阵以待,争分夺秒推进供热项目施工,扎实做好“冬病夏治”设备维保检修工作,以岗位坚守打响供暖“前哨战”,确保今冬供热系统稳定投运。
锚定节点“抢进度” 靶向攻坚“提效能”

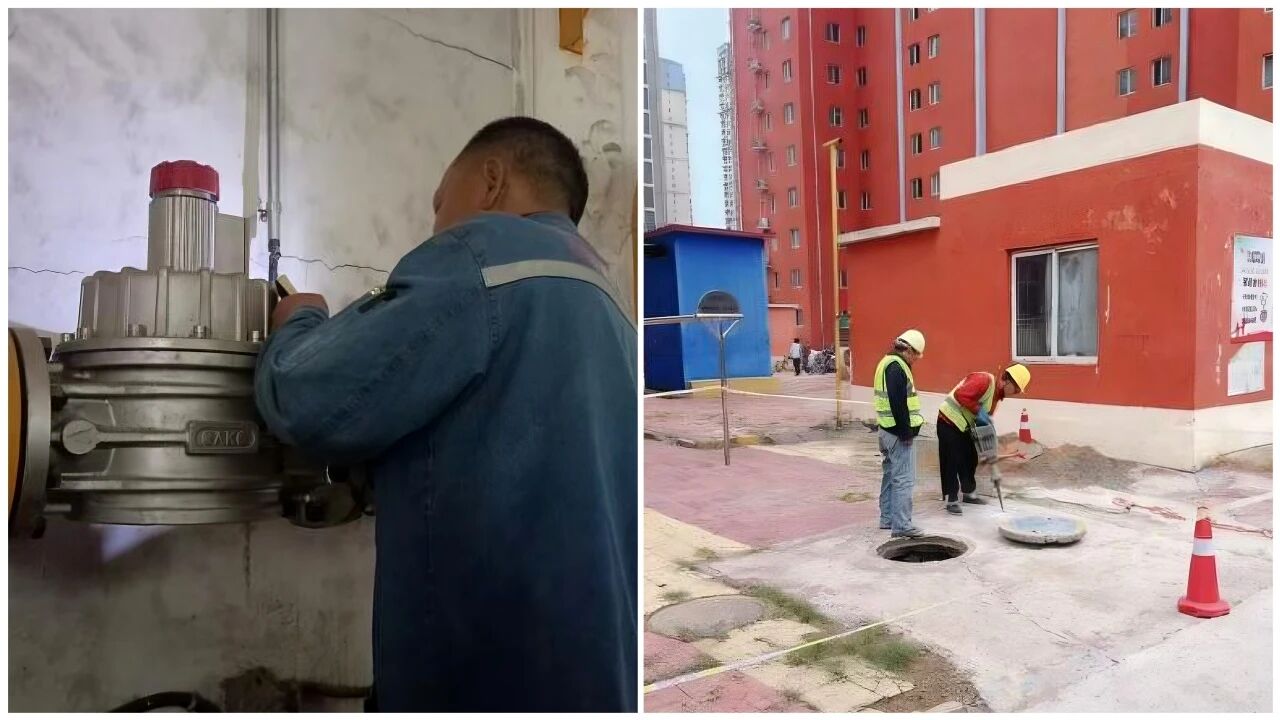

供暖准备,硬件先行。国庆期间,燃气锅炉热源置换替代、高铁片区供热管网更新等城市供暖升级的核心项目现场,依然是一派繁忙景象。为确保今冬供暖硬件基础如期夯实,天启公司国庆期间不停歇,针对复杂施工环境制定了全链条值守攻坚方案。技术团队坚守一线,运用先进的顶进管道焊接工艺,集中力量破解地下管线交叉、施工空间受限等关键难题,保障核心工序高效推进;为抢抓工期,现场人力与设备实现“双加码”,作业人员增派30%,新增大型机械迅速投入,全面开启“三班倒”24小时连续作业模式,确保施工不间断;管理人员全程值守,实时监控进度,每日召开调度会议,动态优化施工方案,在严守安全生产红线的同时,精准把控工程节点。确保供暖硬件升级工程按节点推进 ,为今冬供暖筑牢根基 。
靠前行动“不松劲” 备战供热“不停歇”

在各小区供热站,天启公司将假期变为供暖准备“攻坚周”,供热人始终如一地坚守岗位,同时按照安全生产工作要求,全面检修改造供热系统,加快推进换热站外协消缺收尾工作及站内安全巡查,确保各项供热准备工作按计划顺利推进,为今冬供暖季安全、稳定运行打下坚实基础。截至目前,天启公司99座供热站,涉及常规自主维保、外协消缺、大修改造、技措技改等14大类维保检修项,共完成工作进度88%,其余将在10月中旬全部收尾。
下一步,天启公司将持续绷紧“备战弦”,把保障民生、服务群众作为一切工作的出发点和落脚点,全力冲刺各项供热收尾工作,确保如期为市民送上“冬日温暖”。
